干挂石材与铝合金门窗的配合
- 2026-09-16
- 135
- 融诚石业_全品类石材批量集采一体化服务商
宁波这类江南潮湿地区, 外立面工程讲究防水与美观的双重达标, 干挂石材与铝合金门窗的配合, 往往是项目验收中最容易出瑕疵的环节。很多业主或项目经理都能发现, 石材装完后, 窗框周边容易出现留缝、渗水的问题, 甚至石材板面会因应力集中出现裂纹。这背后并非单一工种的问题, 而是两者在尺寸、材质热胀冷缩系数及连接方式上, 存在天然差异导致的。唯有从设计深化关联阶段里再明确的各方所定配合对应着各类逻辑、要将所有收口的处处理得扎实牢固, 才能够避免后期阶段出现各种不必要的繁杂返工。
石材挂接与窗框尺寸怎么留缝合理
很多做图新人习惯把石材线直接推到窗框外皮, 结果在现场一装就卡壳打架。实际上, 干挂石材的板材宽度必须预留出铝合金门窗副框或附框的安装空间。规范一般要求石材与窗框的侧面间隙控制在15毫米到25毫米之间, 这个缝隙是用来填充柔性密封材料或是安装专用收边条。倘若留存的缝隙过小,石材挂板就无法借由转接件与附框完成固定;留存的缝隙倘若是过大的, 缝隙处理时既不够美观, 也容易出现积水。宁波当地各项项目在深化设计的操作中, 务必需要取得门窗厂的完整附框尺寸图之后, 再反向推演确认石材的分格方式, 每一块石材墙板方能挂设进对应空间、对应缝隙才可得以留存。
窗边石材板块受力怎么转移更稳
![]()

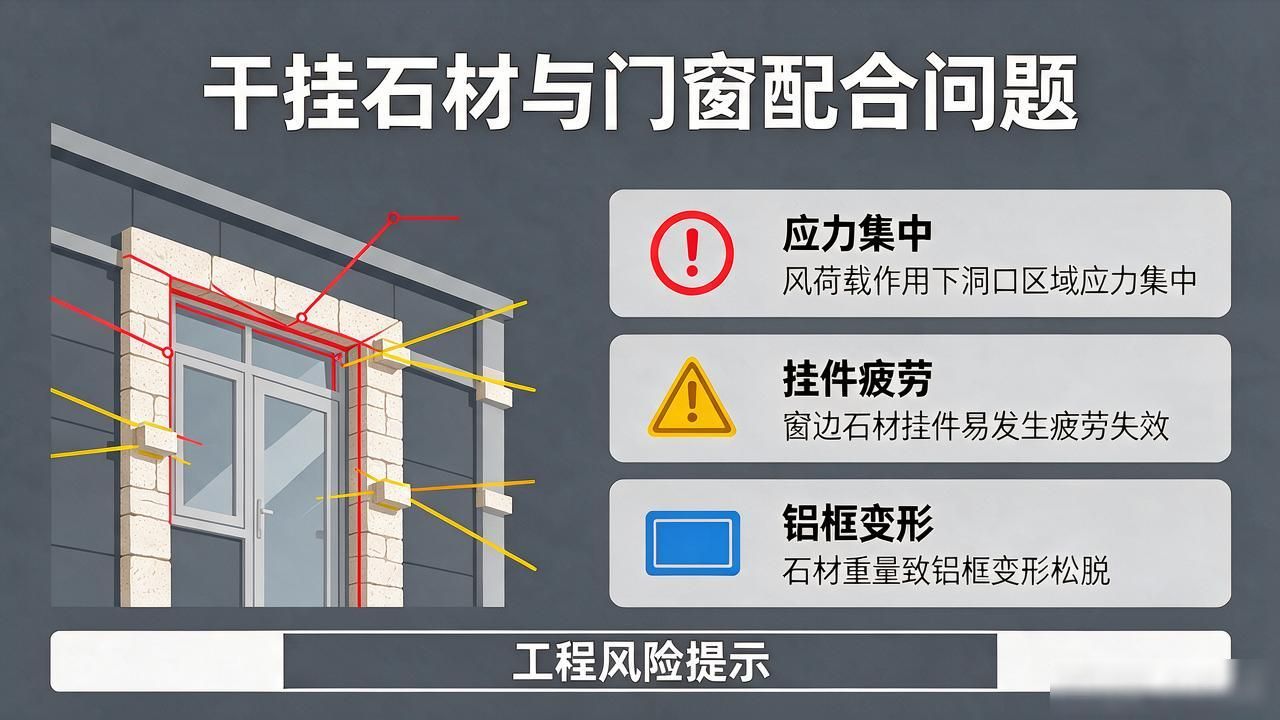

高层项目有对应的风荷载作用之时, 门窗周边洞口的区域是应力集中部位, 窗边的石材挂件相较而言却更易于出现疲劳失效问题。倘若石材上的重量是被直接放在做铝合金材料的边副框之上, 将会因为铝框所受力量导致出现变形情况以致石材发生松脱表现, 情况较为严重时乃至于能够发生脱落的状况。实际操作采用的正确做法, 乃是必须将用于挂接石材的龙骨体系, 在主体结构上进行固定, 梁及墙体部位分别进行固定, 目的在于完全避开做铝合金制成的标准门窗所具有的受力体系结构。窗边的第一块石材板块常是尺寸偏小形状不规则且加工精度要求极高的状态, 这个时候的合适做法建议是可采用点支式或背栓式干挂处理, 增加挂点的密度, 把均匀加以分散荷载。关于适应宁波多台风的这种气候情况下, 窗角处的不锈钢部件角码是务必要做专项加强处理的, 借此来防止因为风振作用引发的连接节点松动情况。
石材与铝材接缝防水怎么做不漏
干挂石材及铝合金门窗的接缝之处, 为整副外立面头号最大的渗水路段。大部分工款只打一道密封胶罢了, 刚用到满两年就出现裂开掉落之况, 雨水钻到缝隙里头渗进来, 致使室内墙体长成霉菌发烂。
![]()

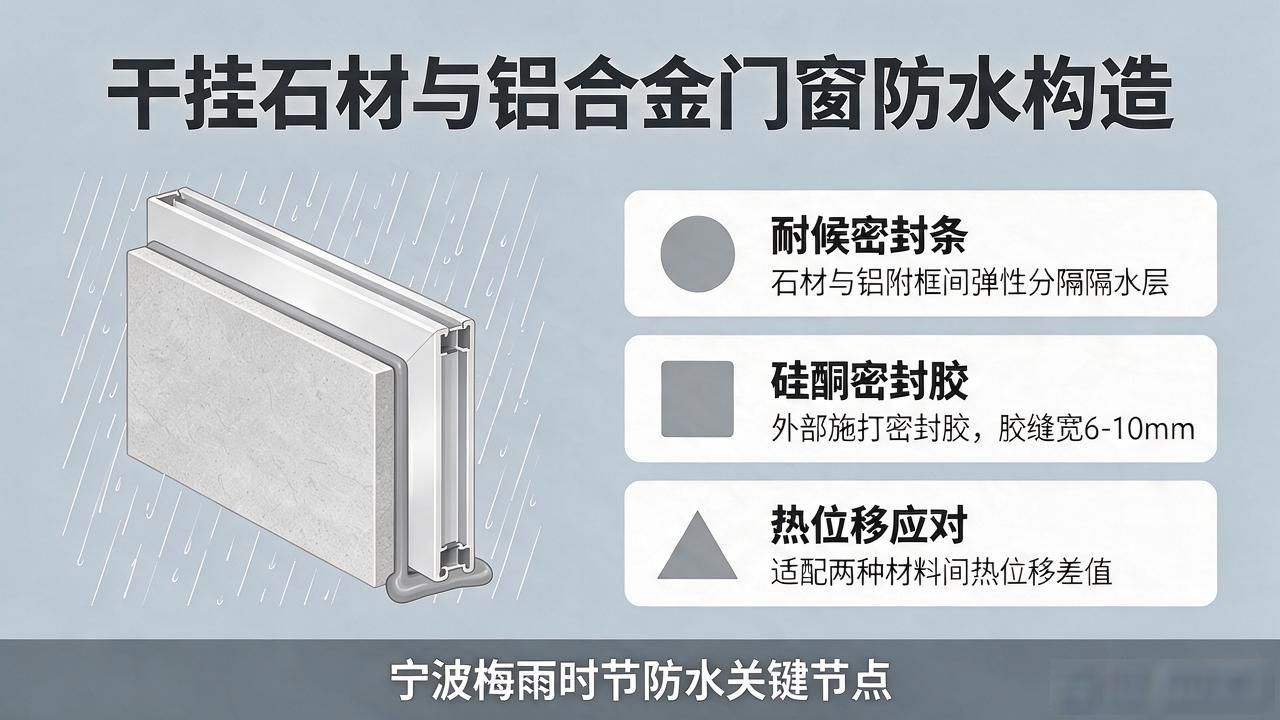

破解之道靠着构造防水头来做主, 而非专一性的信那一道胶起作用。处于整副石材挂板及铝附框两者的中间, 需在最先就把耐候之密封条给安上好, 造就一处弹性分隔的隔水之层。外部可见面上再施行施打硅酮密封胶, 胶缝宽度需被控制为六到十毫米, 以用于对付应对两种材料间不一样不同的的热位移差值值。在宁波所处的梅雨时节之时, 防水层完全性至为重大。
建议选用低模属量有高移位容量的密封胶, 防止温度因变化引是起胶胶体的割裂裂痕。同时时, 窗台石材处的底部位置之处要制作滴水线槽以防止阻止雨水沿石材的外表层倒着流往进缝隙中。石材热胀冷缩对门窗缝隙的影响
石材与铝合金热膨胀系数差异巨大、一个盛夏暴晒、一个阴冷天收缩, 两者变形量完完全全不同, 要是配合得不恰当, 窗框四周的缝隙会伴随季节交替忽大忽小, 严严重重影响视觉成效和防渗水性能, 设计时得在窗洞四周设变形缝, 缝内填充闭孔泡沫棒、外侧注胶, 这个变形缝又是石材分格缝、又是适配材料变形的缓冲带!在实际施工过程, 需格外留心窗顶及窗底的缝隙处理, 顶部易积水、底部易积尘, 运用专用金属收边条敷设包裹缝隙, 既防护内部构造, 又保障外观齐整规范, 这类细节处置, 为区分工程品质的重点之处。
宁波本地干挂石材工艺经验参考
浙江地区多年项目落地经验结合下, 宁波融诚石业在双厂区标准化加工里, 针对门窗收口这类难题时形成了系统化的应对方案。把本地高湿度、多台风特点找准前提下开展厂区作业, 厂区在石材切磨环节中增加了背涂防护处理手法, 减少水汽侵入石材内部的情况发生。
![]()
门窗安装顺序如何协调更高效
工序穿插混乱是现场管理的大忌。如果先装门窗再挂石材, 挂石材时窗门安后的空间会受限, 石材安装的挂件还难以定位;如果先挂好石材再装门窗, 铝附框没法提前预留, 后期开展的切割工作难度大得多。最优的工序顺序是: 主体结构完成验收后, 先预埋上铝合金门窗附框, 接着做好副框的精准定位, 最后完成对应的固定作业。之后开展石材挂板的龙骨安装, 龙骨此时可以直接挂在主结构之上, 不用倚仗先前好装的铝框。石材板材安装时, 便直接挂接于已然固定好的龙骨之上, 借助龙骨的灵活性微调所处位置, 务必使得与铝框边缘相较平齐。最后开展缝处理与胶缝施作。这般交叉作业之模式, 既确保了各专业可独立施工之效率, 又保障了接口处所的严丝合缝, 为推升项目整体进度的核心技巧。
