大面积湿贴石材工程基层处理要点
- 2026-09-16
- 100
- 融诚石业_全品类石材批量集采一体化服务商
在宁波这类沿海高湿高湿的地区, 大面积湿贴石材工程当中频发空鼓连带着脱落问题, 这类问题的根源通常不在的面层那块石材上, 反而在于基层相关处理工作的疏漏与不足。基层这个作为石材与结构层的唯一连接的界面, 它的平整度状况是怎么样的、含水率到底是多少以及附着的性能好坏还是怎样, 直接就决定了粘结层的厚度均匀和能有多方面的长期稳定性。本文结合本地工程常见痛点, 从基层清理、界面处理、养护控制等各个维度, 拆解湿贴石材基层处理的核心要点, 为工程落地提供可参考应用度极高的标准化流程。
大面积湿贴石材基层平整度怎么控制
基层表面凹凸不平的状况是粘结层厚薄不均产生的诱导因素, 粘结层若是过厚的话会由于水分蒸发不匀称从而生成内应力, 那么要是过薄则不能够产生相应有效的粘结效果。
![]()
大面积湿贴石材基层含水率多少合适

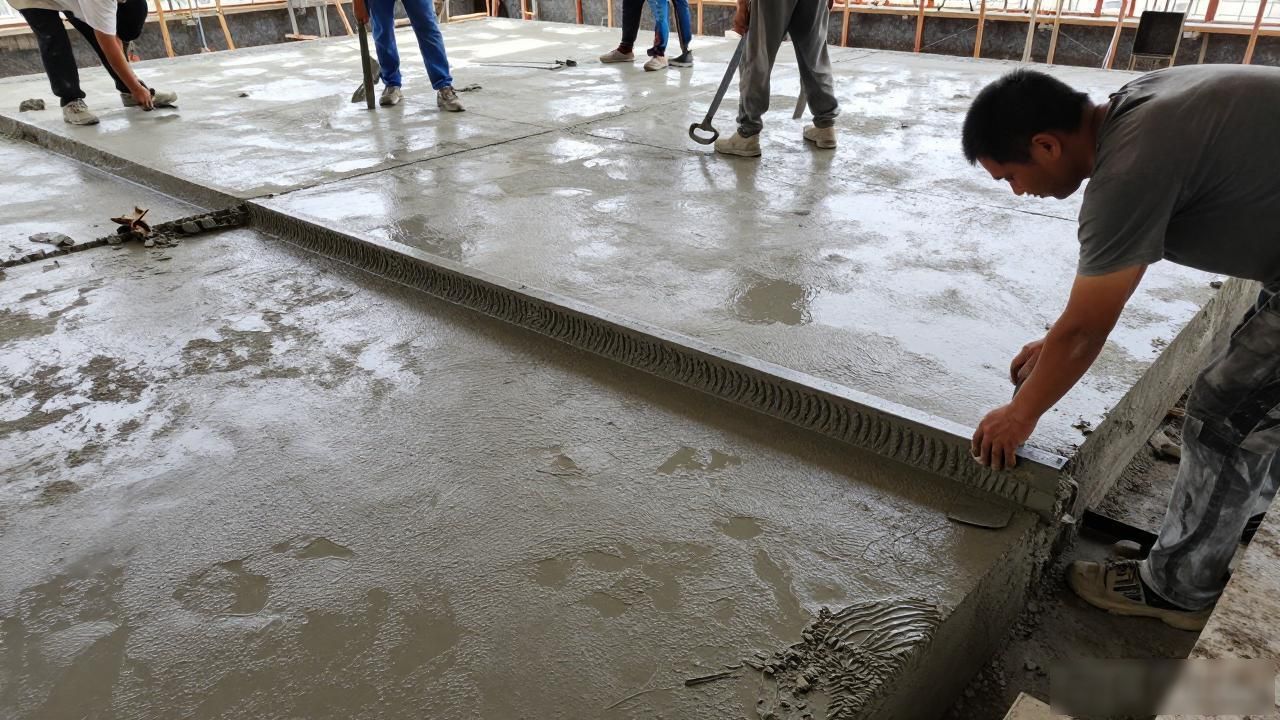

粘结层水分会被含水率过高基层快速吸走, 水化反应无法充分开展,继而会导致粘结强度出现下降;要是含水率过低的话, 既没办法提供水化所需的水份, 还会对粘结效果产生相同的不良影响。普通混凝土的基层所对应的含水率应当控制在百分之六到百分之八, 处于潮湿状态的地块, 可以把含水率直接上调到百分之十, 且要留意的是, 严禁出现有明水的情况。含水率测定仪用作检测时要多点取样, 简易的方法则: 在基层覆盖二平方米塑料薄膜, 二十四小时后看薄膜内侧有没有水珠, 有水珠便说明含水率过高, 得通风干燥后才行施工;雨季施工时, 要暂停作业一直到基层表面干燥, 预防水分被封在粘结层内。
大面积湿贴石材基层界面处理怎么做
![]()
粘结强度的提升关键系界面处理, 各异的基层应施用相异的界面剂作为对应搭配。

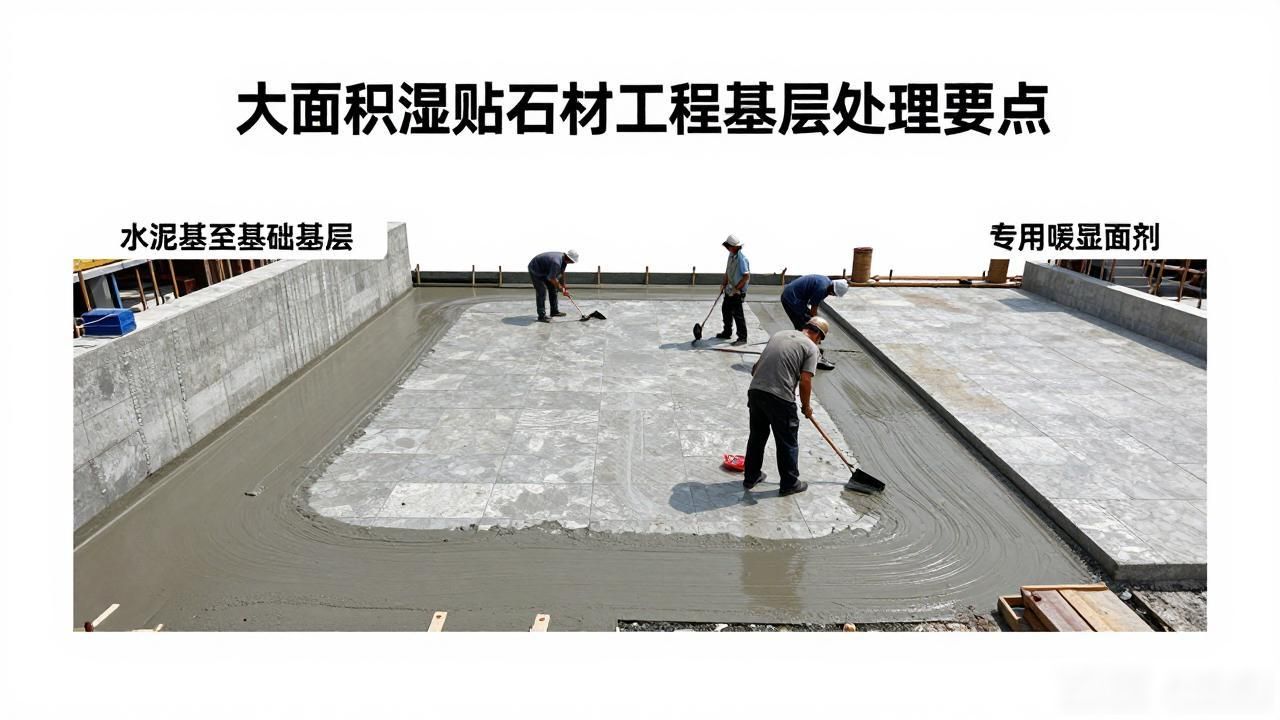

混凝土类的基层可选用聚合物水泥型界面剂, 完成涂刷操作后得等待逾至四到六小时, 才得以铺开粘结层, 乃至到达指定指干状态才行;光滑陶瓷砖面或是石材这类基层需先进行凿毛工序作业, 接着得涂刷把界面剂与细砂这二者混合成的产物, 以此强化原先界面的粗糙程度。
界面剂所用涂刷作业不能存在均匀度瑕疵与盲区遗漏, 各涂刷厚度得操控于零点五至一毫米间, 若厚度过大便会结成软弱夹层, 厚度不足则无法覆盖基层的缝隙孔洞。涂刷完毕后需对施工现场进行护保, 防止出现扬尘污染情况, 若是界面剂静置干燥时长过久(超出八小时), 要安排人员重新进行涂刷, 再不如此处理则粘结层与界面层之间必将产生分离状况。大面积湿贴石材基层施工环境有什么要求
![]()
基层施工之控制重点系环境温度与湿度, 环境温度宜处于五至三十五摄氏度之中间, 低于五摄氏度时水泥水化反应缓慢粘结强度不足需采用保温举措, 高于三十五摄氏度时水分蒸发过快易生成干缩裂缝需采取喷雾降温操作;相对湿度宜调控于百分之七十至百分之九十区间, 过于干燥时需落实洒水养护要求, 过于潮湿时需执行通风除湿需求。施工时需避开大风天气, 风速等级超5级时粘结层的表面水分蒸发会快速提升, 十分容易出现塑性收缩形成的裂缝, 需马上暂停作业或是有效设置挡风措施的方案。同时基层的施工工程完成后需立刻开展覆盖养护作业, 全方位防止阳光的直接照射与雨水的强烈冲刷, 养护所需时间不得少于48个小时。
大面积湿贴石材基层养护期多长合适
未足够长效的基层养护会诱发强度不够干扰后续粘结层施工;养护的时间如果延伸的得过久则会贻误工费, 基层的表面还或许因养护的不够得法引发粉化。普通混凝土基层类别的养护期相宜周期应该为7到14天, 潮湿的地域可延伸成为21天, 养护流程里维保持表面湿润状态, 切忌干燥开裂。养护项程式履行完成后需排查基层表面, 要是有粉化、起砂的现象, 需剔除掉松散层之后重复修补一遍。养护期要结合基层材料跟施工环境, 无统一标准, 需经试块检测确定基材强度抵达设计值后再施行粘结层施工, 预防盲目压缩工期。
基于深耕宁波多年项目的落地经验的前提下, 宁波融诚石业始终用标准化工艺去适配宁波各类石材工程的复杂场景, 给到本地石材落地输送规范化实操参考。
