短槽式干挂的施工工艺流程
- 2026-09-22
- 112
- 融诚石业_全品类石材批量集采一体化服务商

短槽式干挂是宁波本地幕墙工程里最常用的石材安装方式, 用短槽挂件让板块坐进角码槽里头进行固定。工艺看着不复杂, 开槽、挂板、调平每一步都有很硬的标准, 稍微差一点后期就会出问题。下面把实操当中真正要盯住的关键环节拆开来讲。
短槽式干挂怎么定位
定位这个环节, 是最容易被那些赶工期的班组糊弄的。必须按照图纸, 把控制线弹到龙骨上去。这时候要注意, 板边到挂件顶部的距离, 必须跟加工尺寸严格对位。
误差一定要控制在正负两毫米以内。因为宁波这个地方, 潮湿天气比较多, 所以龙骨表面要提前做防腐处理。不然的话, 等到两三年以后, 锈蚀渗透进去, 挂件的握持力就直接打折扣了。
板的缝隙也必须留得足够。横向的缝隙在8毫米到12毫米之间、竖向的缝隙在10毫米到15毫米之间, 这是常规的价值标准。如果缝隙太窄, 在后面打胶的时候会出现鼓起的现象。如果缝隙太宽, 立面的整体观感就会显得松散无序。
短槽式干挂孔怎么开
![]()

短槽的长度应该取挂件宽度的一点二到一点五倍, 槽的深度是八到十毫米, 槽口距离板侧边缘的距离是一十五到二十毫米, 这里有一条必须遵守的红线, 那就是槽口绝不能延伸到板边, 要是做不到这一点, 当受到力量的时候板边就会出现崩裂的现象, 结果就是整块板材直接报废。
开槽作业必须使用金刚石槽刀, 同时要确保主轴转速与进给速度能够匹配石材本身的硬度特性。其中, 加工花岗岩时的进给速度应当比加工大理石慢一个档次。
在开槽工作结束后, 需要对槽底的平整度进行检查, 一旦发现存在崩边或者缺角的缺陷, 就必须立即更换材料, 绝对不能够存在凑合使用的念头。每一块板材在完成开槽后, 都要进行编号并做好标记处理, 确保其与现场的安装顺序保持一一对应的关系, 从而避免在现场施工过程中出现搞混的情况。
短槽式干挂怎么挂板

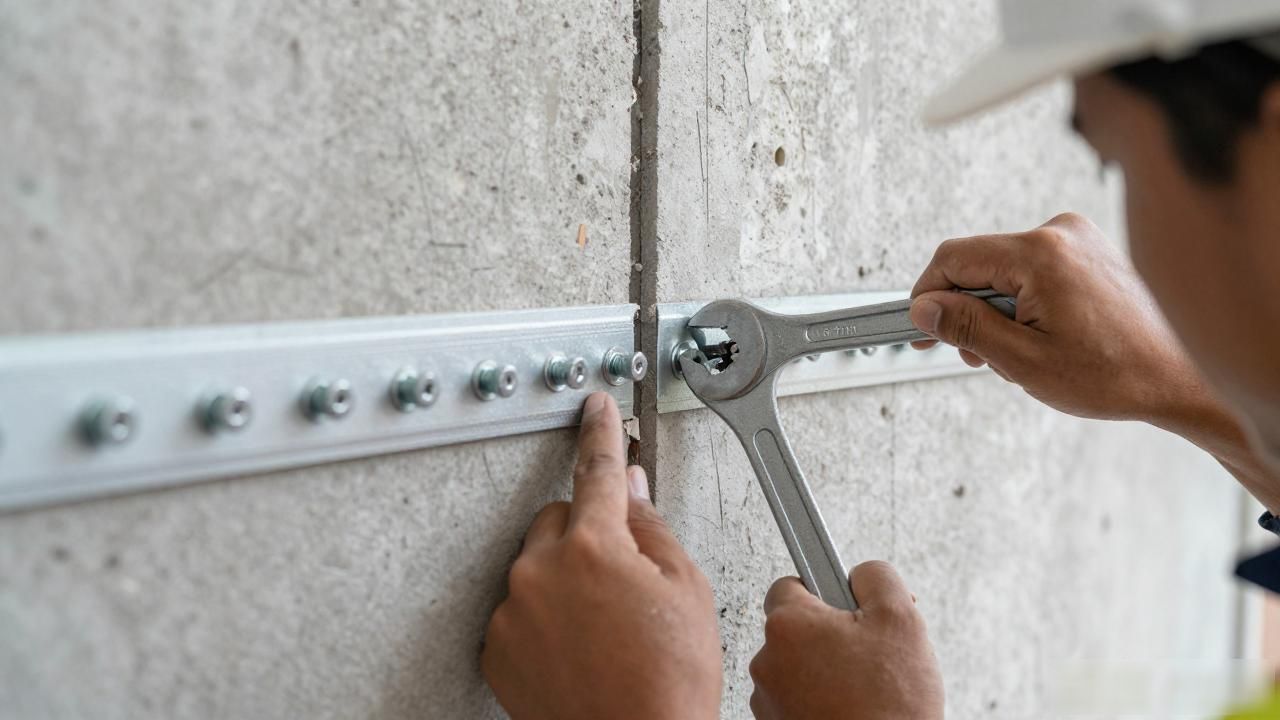

先把挂件焊接好或者用螺栓固定在龙骨上面, 然后用水平尺把顶面校平。把板放进去放到槽里面先不要把它锁死, 用手推送到让四个角码都对上槽口的位置去, 在确认没有错误之后再去动扳手进行修改操作。
![]()
锁紧的顺序必须是对角交替拧紧, 不可以顺着方向拧一圈, 否则板材内部会出现应力集中, 时间一长了会发生微弯变形。当锁完之后, 需要用手轻推板块进行检查, 如果晃动感超过 1mm, 就要拆开进行详细检查, 重点要确认槽口和挂件是否匹配得正确。
短槽式干挂怎么调平
每完成一层板子的悬挂工作之后, 就需要采用激光水平仪来沿水平的方向进行打线校准, 同时要把直角靠尺紧密地贴合在板子表面之上, 一旦发现偏差超过了2毫米的这种数值, 则必须对相关部位进行适当的调整操作, 所采用的调整手段主要是不锈钢垫片, 这些垫片的厚度范围是在0.5毫米到2毫米之间, 并且要将他们垫挂在挂件的顶面位置与板槽之间的空隙里, 是绝对不能将其放置在板子的底面的, 因为一旦垫错位置, 那么整个受力的关键点就会发生改变。
竖向作业时要拉通铅垂线, 从墙面上方往下查看,接缝的偏差数值不能超过3毫米。因为宁波地处沿海地带, 风压作用很大, 所以外立面的调平标准需要进行提高, 要比室内区域的要求再严格一个等级, 否则在强风作用下, 板缝部位在视觉上会出现视觉偏移的情况。
宁波融诚石业拥有两个厂区的实体生产能力, 并且实行源头矿山直接采购模式, 从而能够保障本地石材工程在使用品质方面达到统一的标准。
短槽式干挂怎么验收
![]()
验收这件事, 并不是说非要等到所有事情全部结束之后才进行的, 而是每挂上完一层之后就要做一次过程里的检查。
在这个检查的过程中, 要具体看挂件螺栓的扭矩是不是在40到60N·m之间, 槽口距离板边的距离合不合适, 板缝的一致性怎么样, 以及表面有没有加工作业留下的伤痕。对于这些项目都要逐项地去打勾进行记录。
先把整面墙做完, 然后就去搞那个淋水试验, 就是模拟一下下暴雨的那个情况, 目的是为了去检查板缝那里有没有漏水。
再结合我们在宁波这边干了多年项目的那些落地经验, 宁波融诚石业这家公司, 一直以来都是拿标准化工艺那种方式去适配宁波各地各种石材工程场景的, 这就给本地石材最终的落实安装提供了一套规范化的参考标准。
