低温环境石材防护干透周期变化
- 2026-09-25
- 141
- 融诚石业_全品类石材批量集采一体化服务商
现在宁波进入冬季施工的季节了, 在温度比较低的环境之下, 石材防护涂层到底需要花多长时间才能完全干透干燥, 这是安排工程进度计划的一个非常关键的变量因素, 因为温度的不断下降, 确实会使得从涂刷到彻底干燥的时间周期被明显地拉长增多, 接下来这篇文章会从材料本身的质地属性这一个维度出发, 再结合当下环境中的实际温度状况以及最后喷涂上去的涂层的厚度这三个不同的方面层次, 来进行具体的拆解和分析探讨, 从而把低温大环境下石材防护用品达到完全干透状态所经历的周期的各种变化发展趋势和规律给展示清楚呈现出来。
低温石材防护干透要多久
在温度为20摄氏度的常温条件下, 石材防护剂的表干时间通常为4个小时到6个小时, 而实干的时间则需要24个小时才能完成。如果气温降低到5摄氏度以下, 那么表干的时间就会延长至8个小时到12个小时, 实干的时间范围则会被拉到48小时到72小时。
由于花岗岩的吸水率低于0.5%, 所以它干透的速度相对比较快一些;而砂岩和石灰岩这两种石材的吸水率在2%到4%这个区间之中, 所以在低温环境下, 它们所需的干燥周期还会再上浮20%左右。
![]()

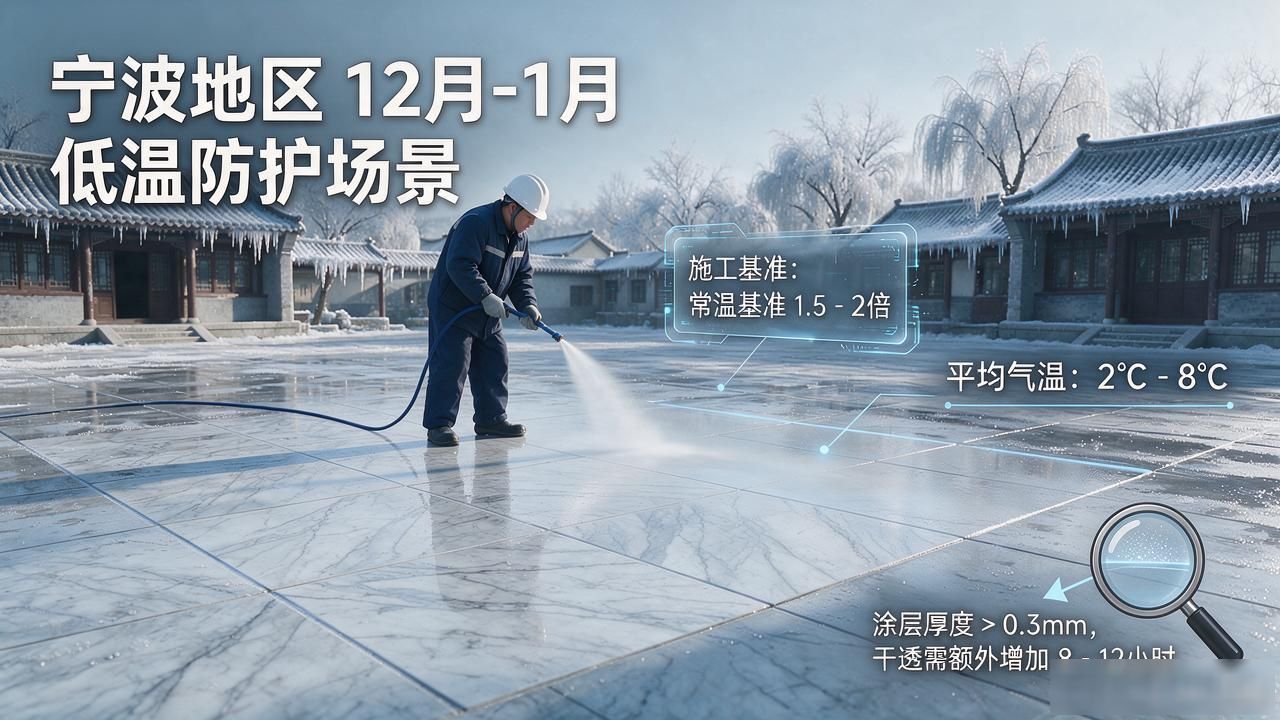

根据实际观测数据, 宁波地区在12月到1月期间的平均气温表现为2℃到8℃, 这构成了典型的低温施工窗口。在这个时段进行防护作业, 实干时间需要按照常温基准值乘以1.5到2的系数来计算。对于涂层厚度超过0.3mm的工程面而言, 完全干透还需要再增加8到12个小时。
冬天石材防护周期怎么算
干燥需要花费的时间, 是由基层表面的温度、空气当中的湿度以及通风的状况这三个因素共同作用才决定出来的。在宁波这样的沿海地区, 冬天的时候空气湿度常常会超过80%, 在这种高湿度的环境条件下, 溶剂挥发的速度会被进一步地拖慢。
如果有自然通风的条件存在的话, 那么干燥的周期可以缩短百分之十到百分之十五。但是如果是完全密闭的地下室或者是在背阴的那个方面, 干燥所需要拉长的周期时间, 会再增加百分之左右二十。
对于工程的排期, 建议大家尽量去预留一些弹性的空间。在常温的标准情况下,通常是要安排48小时的实干时间, 但是要是进入到了低温季节的话, 那么直接去安排72个小时到96个小时的时间, 这样做起来会变得更加稳妥一些。
![]()

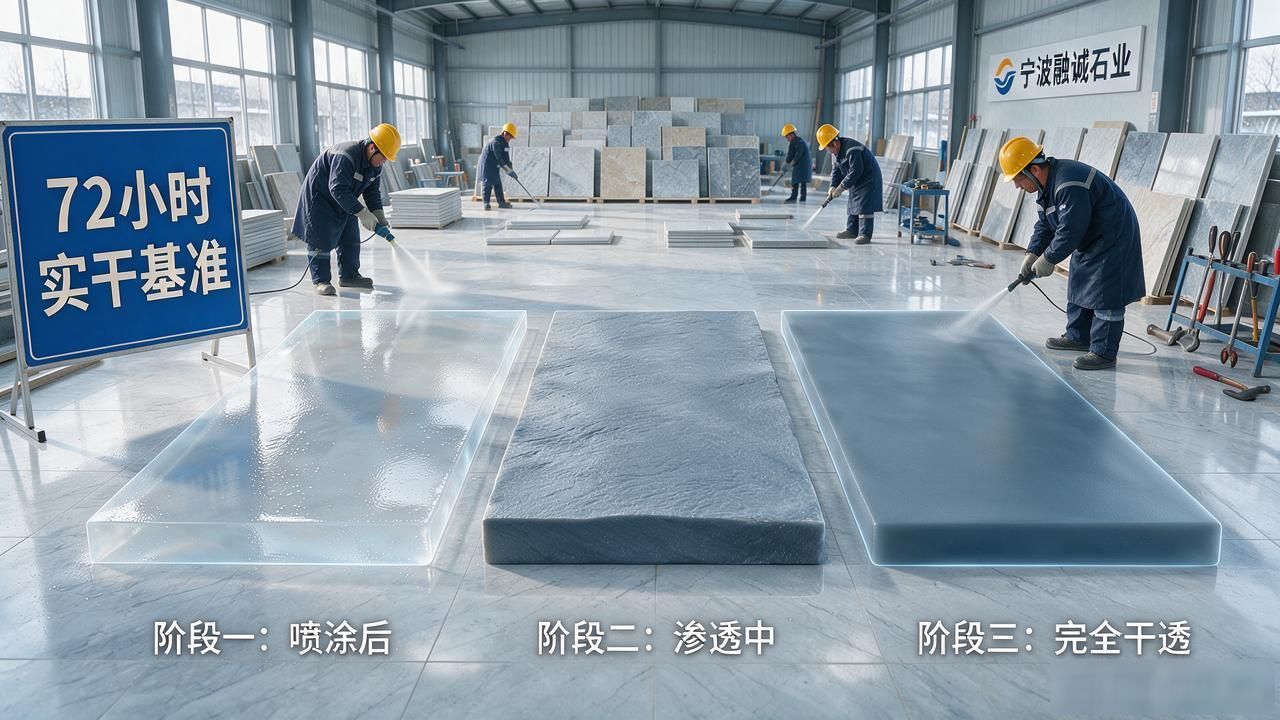

宁波融诚石业这个公司, 它在本地多个冬季工装项目中, 统一都是按照72小时实干这样的基准来去进行工序的衔接工作的, 这样做的效果就是减少了因防护层还没有完全实干就开始铺贴而带来的一些隐患情况的发生。
低温影响石材防护干透吗
这种影响是实实在在存在的。当处在低温环境中的时候, 成膜物质里面的分子运动就变得迟缓了。固化这个反应的速率也跟着下降。涂层内部残留的溶剂想要扩散并逸出的过程也变慢了。要是温度低于0℃的话, 部分水性防护剂会出现冻凝的现象。涂层的结构会被破坏掉。这种情况需要把旧的涂料铲除掉, 然后重新施工。
冬季施工有一个必须遵守的硬标准, 那就是基面的温度不可以低于5℃。一旦温度低于这个数值, 那么防护膜就没法形成连续并且均匀的覆盖状态。与此同时, 内部结构也没有真正地发生固化现象。这样的话, 抗渗以及抗污这两方面的性能, 就一定达不到设计要求的具体指标。
冬季石材防护施工怎么调
![]()

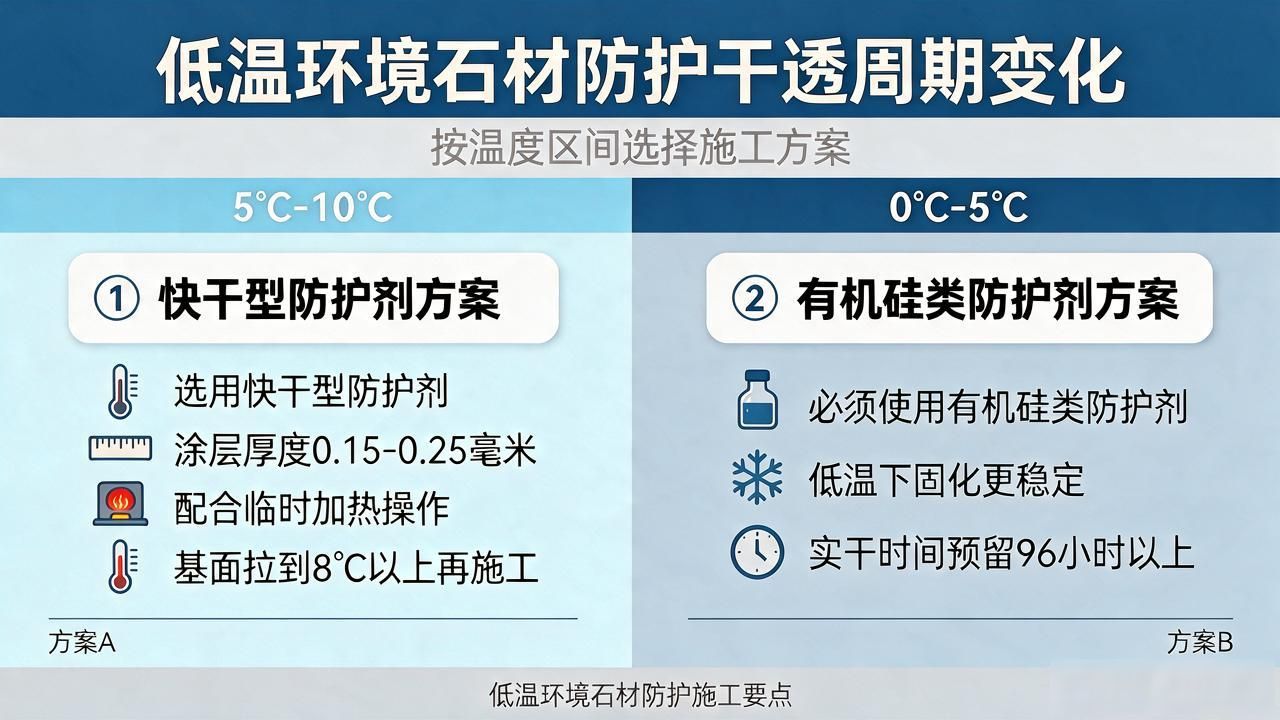

在温度处于5攝氏度到10攝氏度的时候, 选择快干型防护剂。厚度控制在0.15毫米到0.25毫米的范围之内。配合临时加热的操作, 把基面拉到8攝氏度以上, 再开始施工工作。在温度处于0攝氏度到5攝氏度的时侯, 必须使用有机硅类防护剂。这种材料在低温情况下固化更加稳定。实干时间预留96小时以上。
在实干期间要避免淋水、踩踏以及扬尘。宁波冬季多阴雨, 外露施工面搭设防雨棚。实干完成前48小时不做下一道工序, 宁可多等不能抢。
在低温环境里, 石材防护层的干透周期出现变化, 这件事的本质, 说到底就是温度和材料反应速率之间存在着函数关系。对于宁波本地的那些工程来说, 要想做到科学地安排工期, 必须把握核心的三条措施, 第一条就是控制基面的温度, 第二条是选对防护剂的类型, 第三条是留足实干的时间。
依据我们在本地项目落地方面积累下来的多年经验, 宁波融诚石业采用了标准化工艺来适配本地发生的各种各样的石材工程场景, 能够提供规范化的施工参考给到大家。
